川投集团资阳燃气电站新建工程进入项目攻坚阶段 完成整体进度40%

  • 发布时间:2023-04-13
  • 来源:资阳网
  • 【字体:

  2022年4月2日,川投集团资阳燃气电站新建工程项目签约暨开工仪式在安岳举行。该项目一期建成投产后年利用天然气5.7亿方,年上网电量35亿千瓦时,年缴纳税金约1亿元。这个备受关注的项目建设进度如何?将何时建好?2023年4月10日,记者走进位于安岳县永顺镇玉康村的项目建设现场一探究竟。

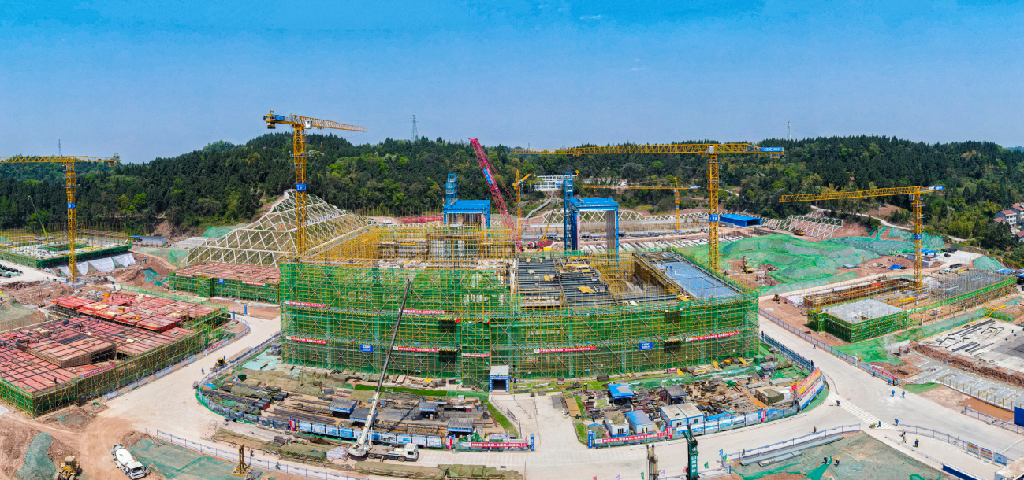

施工现场。

  进入川投集团资阳燃气电站新建工程项目的施工现场,映入眼帘的便是已经修建到15米高的主厂房,厂前区域的办公楼、备班楼、检修及物资楼等已初具雏形,35米高的余热锅炉也拔地而起......

  刚刚吃过午饭,近500名工作人员便陆续进入施工区域。记者看见,现场数台塔吊“高速”运转,各个施工点焊花飞溅,化学制水区域内的中和水池里,工人们正在进行池底及池壁钢筋绑扎工作,余热锅炉旁配套的烟囱正加快吊装;主厂房里,工人们也正在紧张地进行吊装结构钢梁及铺设楼层压型钢板工作……现场机声隆隆,一派热火朝天的建设景象。



施工现场。

  “开年以来,我们提前谋划,科学组织,合理调配各种施工资源,马力全开推进项目建设,目前项目实际进度已经相较于工程里程碑计划提前了约2个月。”川投(资阳)燃气发电有限公司土建专工李兴霖告诉记者,目前,全场所有建筑物已经实现“出零米”,主厂房施工到15米层,这周之内完成2号机15米平台浇筑,预计6月底主厂房封闭止水。“我们项目的整体进度已经完成40%,计划第一台机组于2024年6月投产,(我们)力争提前。”



施工现场。

  据悉,川投集团资阳燃气电站新建工程项目规划建设4台700MW等级H级燃气-蒸汽联合循环发电机组,分两期建设。其中,正在建设的一期项目新建2台H级燃气-蒸汽联合循环发电机组,项目总投资约35亿元。项目建成投产后可满足四川及资阳、遂宁地区快速增长的用电需求,有利于改善四川电网电源结构,增强四川电网调峰能力,为成渝地区双城经济圈建设提供可靠的电能支撑。
